20 см
Перепад между соседними линиями панелей по исходному описанию объекта.
На площадке требовалось сформировать последовательные уровни с перепадом 20 см и уклоном 2% для отвода воды. Готовой цифровой модели не было, поэтому рабочие плоскости задавали по исходной линии и контрольным точкам.

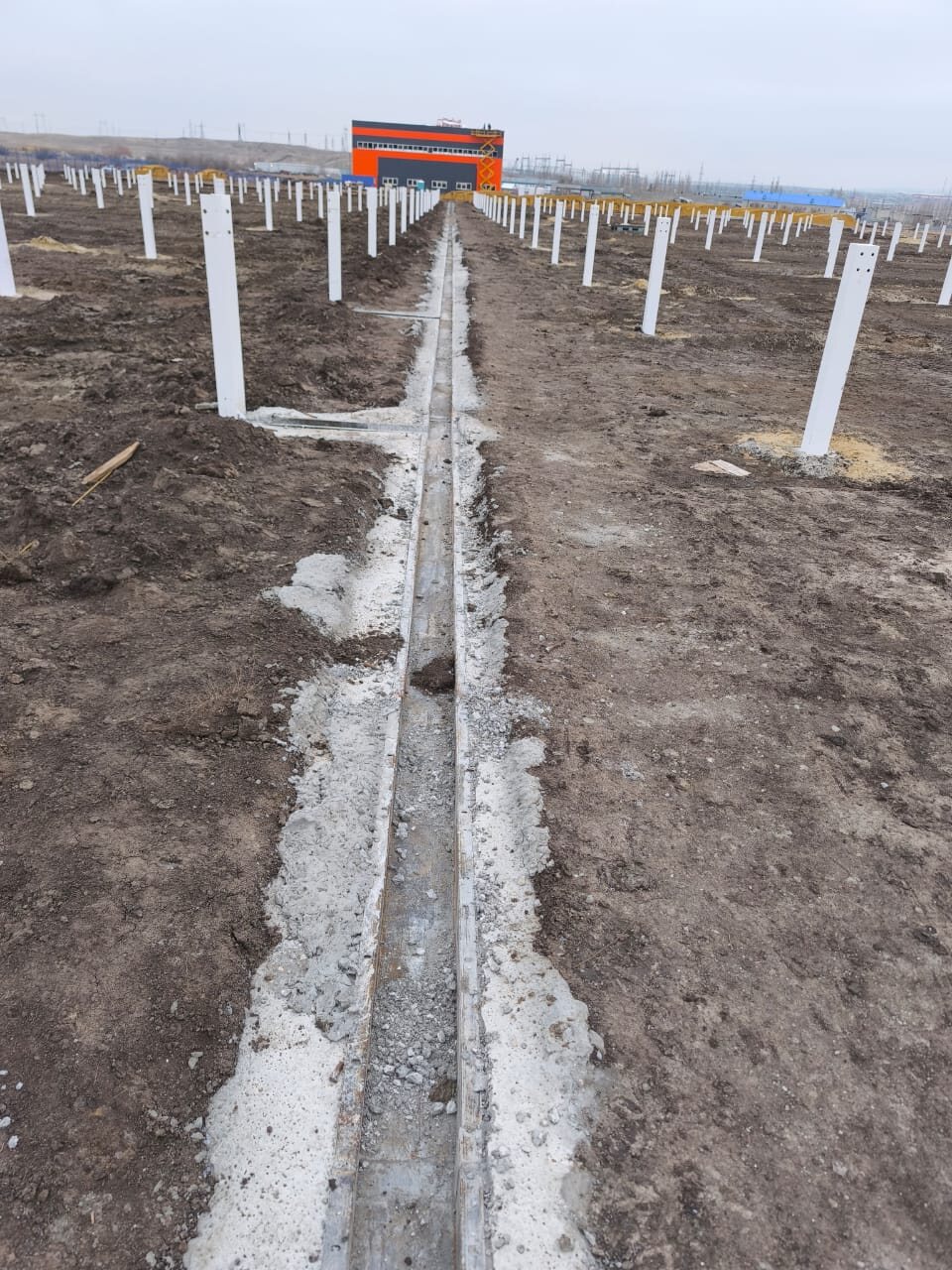

Экскаватор выбирал корыто, затем бульдозер профилировал слои песка и щебня. Каждая следующая линия должна была находиться выше предыдущей, не затеняя панели, и одновременно обеспечивать сток воды.
Перепад между соседними линиями панелей по исходному описанию объекта.
Заданный уклон каждой рабочей плоскости для организованного отвода воды.
Плоскости строили в программном обеспечении системы по точкам и направлению.

По оценке подрядчика, главный эффект проявился в скорости: не требовалось расставлять колышки и нивелировать каждую плоскость отдельно. Ровный предыдущий слой снизил риск волн на следующем.
Такой объём экономии указан в предоставленном описании для яруса шириной 20 м и длиной 250 м. Это результат конкретного объекта, а не гарантированный показатель для любой площадки.
Марка применённой системы в исходных материалах не зафиксирована, поэтому кейс показывает технологию, а не внедрение ПЛАСТРОН X5 PRO.
Пришлите схему площадки, исходные отметки, требуемые уклоны, типы слоёв, модель техники и доступный RTK. Инженер определит, достаточно ли плоскостей или нужна полноценная 3D-модель.
